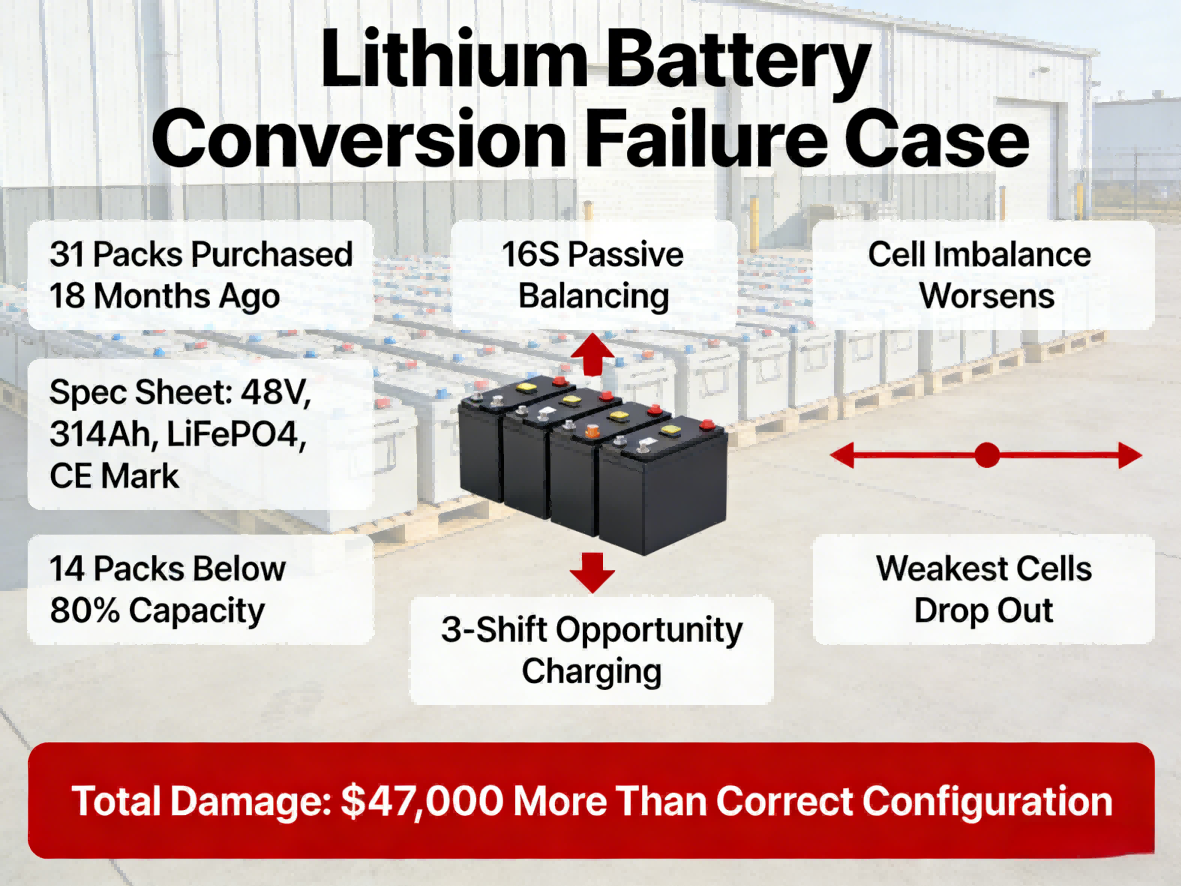

Unha instalación da cadea de frío do Medio Oeste chamounos hai tres semanas sobre unha conversión de litio fallida. Compraran 31 paquetes a outro provedor, dezaoito meses antes. A folla de especificacións estaba ben. 48V, 314Ah, LiFePO4, marca CE. O equipo de compras pensou que cubrira todo.
Catorce paquetes xa estaban por debaixo do 80 % da capacidade. O provedor optou por un equilibrio pasivo 16S para gañar o prezo. A instalación realizou tres quendas concobro de oportunidade. O BMS pasivo non pode manter o equilibrio celular baixo ese tipo de ciclo. Cada carga empeorou o desequilibrio ata que as células máis débiles comezaron a desaparecer.
Novos paquetes, carga acelerada, instalación de man de obra, aluguer de camións durante tres semanas mentres agardaban. O dano total ascendeu a corenta-sete mil dólares máis que se especificasen a configuración correcta desde o principio. Iso non é un problema de calidade. Ese é un problema de especificación, e ocorre constantemente porque os equipos de compras non saben que preguntas facer sobre a arquitectura interna da batería.

A brecha entre as follas de especificacións e a realidade
A tensión e a capacidade son nos que se centran a maioría das solicitudes de solicitude. Ás veces ciclo de vida. Quizais certificacións. A arquitectura de células internas case nunca aparece.

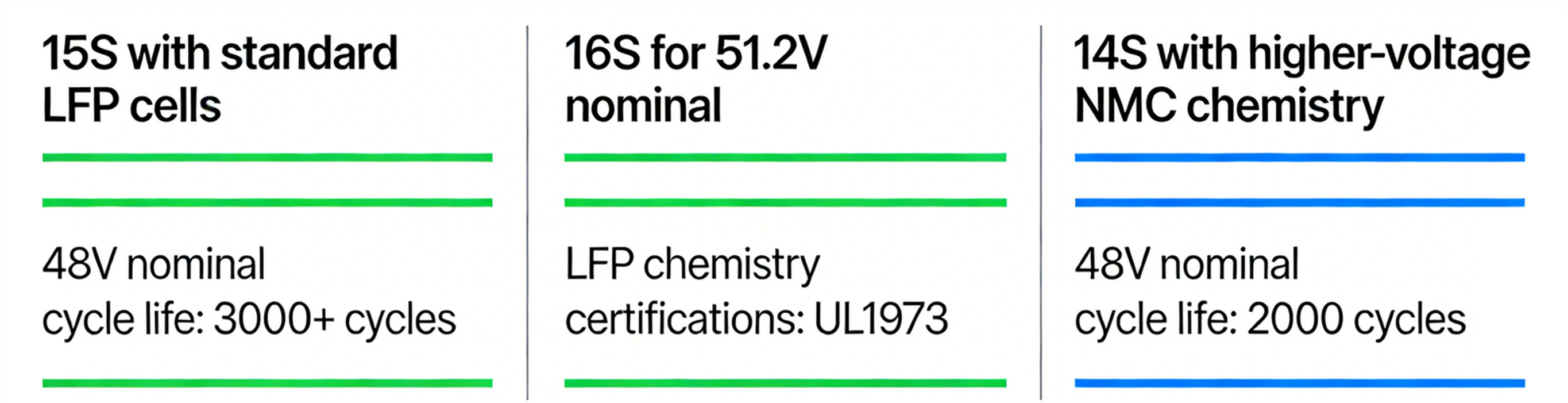

Pero unha batería de 48 V pódese construír de varias formas. 15S con celas LFP estándar. 16S para 51,2 V nominales. 14S se alguén está a usar química NMC de-voltaxe máis alta. Os mesmos números de titular en papel, un comportamento completamente diferente no campo. Diferentes requisitos de BMS. Diferentes perfís de carga. Diferentes modos de falla cando algo sae mal.
Levamos anos facendo un seguimento dos datos de garantía nos despregamentos de Polinovel. Os desajustes de configuración dan lugar a un terzo das reclamacións nos dous primeiros anos. Non hai celas malas, nin fallos de BMS. Procurement obtivo a arquitectura incorrecta para a aplicación.

O que sucede realmente nas configuracións en serie
Cada cela dunha cadea en serie leva a mesma corrente. Parece a teoría eléctrica básica porque o é. A consecuencia práctica é que unha célula débil deposita todo o paquete. Nunha configuración 16S, cando esa célula degradada alcanza o corte de baixa-tensión, o BMS desconecta todo. O camión deténse no medio-pasillo. Ocorre constantemente en instalacións con horarios duros de tres-quendas.
A tensión máis alta ten vantaxes reais. Un sistema de carretilla elevadora de 80 V tira quizais un 40 % menos de corrente que 48 V para unha potencia equivalente ao motor. Menos corrente significa que pode usar cables máis pequenos. Menos calor nos conectores. Menos desgaste do mazo de cables co paso do tempo. Hai unha razóncamións pesados-contrapesadosuse plataformas de 80 V unha vez que supere as clasificacións de capacidade de 6.000 lb.

As configuracións paralelas parecen sinxelas ata que non o son
O cableado en paralelo engade capacidade mantendo a tensión constante. Pensarías que é a opción máis sinxela.
O uso compartido actual entre cadeas paralelas crea problemas que non aparecen ata meses de funcionamento. Incluso as células do mesmo ciclo de produción teñen pequenas diferenzas na resistencia interna. A corda con menor resistencia atrae naturalmente máis corrente. Desgasta máis rápido. Falla antes do que tería por si só.
Vimos un paquete paralelo o ano pasado onde unha cadea rexistrara un 40 % máis de ciclos que a outra. Mesmas celas, mesmo BMS, mesmo camión. Diferentes lonxitudes de cable para cada corda. Os cables máis curtos tiñan menor resistencia, polo que esa corda traballaba máis en cada ciclo. O cliente decatouse de cando fallou a corda gastada e denegouse a garantía porque non se trataba dun defecto de fabricación. O instalador tomou un atallo.
As boas instalacións paralelas usan celas coincidentes do mesmo lote e cableado de -longitude igual. Leva máis tempo. Custa máis. Moitas tendas de baterías de posventa o saltan.
Números reais das conversións de flotas
Extraemos datos de 43 flotas de clientescambiou de chumbo-ácido a litionos últimos dous anos. Os resultados divididos en dous grupos claros.
As flotas que combinaban a súa configuración coa forma en que realmente operan viron períodos de amortización no intervalo de 26 a 31 meses. As proxeccións de duración da batería mantéñense en oito anos ou máis.
As flotas que compraron principalmente segundo o prezo e os números de follas de especificacións proxectaron inicialmente unha amortización de 19-meses. A amortización do mundo real prolongouse nos últimos 40 meses porque a capacidade esvaécese máis rápido do esperado.
A diferenza entre estes grupos reduciuse ao equilibrio da arquitectura.Equilibrio celular activocorre quizais entre oitocentos e mil douscentos dólares máis por paquete na compra. Redistribue a enerxía entre as células de forma continua, durante a carga e a descarga. O equilibrio pasivo só elimina as células altas durante a carga. Funciona ben se estás facendo cargos completos durante a noite. Desfai cando tes oportunidade de cargar entre quendas.
Flota de vinte-camións en dúas quendas. A especificación activa de BMS engade vinte mil ao custo inicial. Eses paquetes alcanzan os 4.000 ciclos antes de que a capacidade caia ao 80%. Os sistemas pasivos baixo o mesmo ciclo de traballo conseguen aproximadamente 2.400. Durante un período de sete-anos, a flota activa realiza unha substitución da batería. A flota pasiva fai dous. Vinte mil adicionais adiantados permiten aforrar uns setenta-cinco mil ao longo da vida útil do equipo.
O problema de compatibilidade BMS sobre o que ninguén advirte
As carretillas elevadoras modernas queren falar coas súas baterías. Estado de carga no guión. Códigos de falla cando algo está mal. Ás veces, funcións de bloqueo que non permiten que o camión funcione se a comunicación cae.
BMSten que falar o mesmo protocolo que o controlador do camión. Crown usa unha cousa. Toyota usa outro. Yale volve ser diferente. Compra un paquete que se integre perfectamente cos camións Crown e pode provocar erros constantes nun Toyota.
Fixemos unha enquisa informal entre clientes que usaban varias marcas OEM. Algo así como o 30 % das instalacións de litio posvenda teñen polo menos un desajuste de comunicación parcial. Os camións aínda funcionan, polo que ninguén se queixa inicialmente. Pero os xestores de flotas non poden ver datos reais de saúde da batería. Non se pode detectar problemas de desenvolvemento. Non se poden utilizar as ferramentas de diagnóstico integradas nos camións que xa posúen.
Xestión térmicaé o outro lugar onde os paquetes baratos quedan curtos. Unha folla de especificacións pode dicir que a batería funciona de 20C negativo a 50C positivo. Iso non significa que teña un bo rendemento en toda esa gama.
As células de litio corren risco de danos permanentes se as cargas cando están frías. Os sistemas BMS de calidade bloquean a carga por baixo de cero ata que o paquete se quente. O que significa que nunha operación de conxelador, os camións que saen dunha zona negativa 20 poden non aceptar unha carga ata que estean sentados na zona cálida durante un tempo. A xente de operacións odia iso.
Os paquetes de almacenamento frigorífico Polinovel inclúen elementos de calefacción que manteñen as células o suficientemente quentes para cargalas. Máis caros e máis complexos que os paquetes estándar. Elimina o problema de "non cargar o camión" que enlouquece as operacións do conxelador cando usan baterías deseñadas para almacéns ambientais.
Coincidir a configuración coa forma en que operas realmente
Operacións dun só turno con carga nocturna completa dispoñible:
O equilibrio pasivo está ben. As configuracións 16S de menor custo-funcionan de forma aceptable porque o ciclo de traballo dá tempo ao BMS para igualar completamente as celas durante a carga nocturna. Coidado se pensas engadir quendas máis tarde. As baterías especificadas para-un só turno non manexan ben a expansión.
Multi-quenda con cobro de oportunidade:
Necesitas un equilibrio activo. Non hai maneira de evitarlo. As cargas parciais nunca permiten que os sistemas pasivos se igualen por completo. O desequilibrio acumúlase ciclo tras ciclo. Finalmente comeza a recibir paradas de protección durante a operación.
A selección do cargador tamén é importante aquí. A carga de oportunidade funciona mellor con alta corrente para ráfagas curtas. Trinta minutos no descanso en lugar de horas no cambio de quenda. Se os teus cargadores non poden impulsar a corrente suficiente nas ventás dispoñibles, os camións non reciben enerxía suficiente para pasar o seguinte turno.
O -ácido de chumbo perde un terzo da súa capacidade ou máis a temperaturas xeadas. O litio aguanta mellor pero ten restricións de carga. Especifique a xestión térmica clasificada para a súa temperatura de funcionamento real, non só para o número máis frío que pode acadar ocasionalmente. Un paquete clasificado como negativo 30 non necesita calefacción activa nun conxelador negativo 10. Necesita absolutamente calefacción en aplicacións de conxelación negativa 25. Os equipos de compras que usan especificacións xenéricas de almacenamento en frío en lugar de requisitos específicos das instalacións-non fan isto constantemente.
Funcionamento continuo con quizais 10 ou 15 minutos dispoñibles para cargar entre misións. A batería ten que aceptar a carga rápida, cousa que non todas as químicas de litio fan igual de ben. Se estás engadindo capacidade paralela para un tempo de execución máis longo, BMS debe supervisar cada cadea de forma independente. En caso contrario, non pode detectar os problemas actuais de uso compartido antes de que causen fallos que desactiven as operacións automatizadas sen previo aviso.
Que debería incluír a túa solicitude de solicitude pero probablemente non
Antes de enviar nada aos provedores, documenta como funciona a túa operación. Horas específicas por quenda. Número específico de quendas. Ventás de carga reais entre quendas. Como esperas que se vexa a operación dentro de tres ou cinco anos. A linguaxe vaga como a "operación en varios-quendas" dá aos provedores espazo para propoñer configuracións que cumpran tecnicamente os requisitos pero que teñan un rendemento inferior ás-condicións do mundo real.
Comproba a situación do teu cargador. Os cargadores de chumbo-ácido case nunca funcionan para conversións de litio sen modificación ou substitución total. Vimos citas que deixaban completamente fóra os cargadores. Parecía competitivo ata que apareceu o alcance da instalación real.
Descubra que protocolo de comunicación usan as súas carretillas elevadoras. Isto varía segundo o fabricante e ás veces segundo o ano do modelo dentro do mesmo fabricante.
Cando escribas as especificacións, esíxese aos provedores que che digan cal é realmente a súa arquitectura celular e por que a escolleron para a túa aplicación. Se todo o que recibes é unha reformulación das especificacións de saída, é alguén que che vende produtos básicos, non unha solución de enxeñería.
Pregunta directamente sobre o equilibrio celular. Activo ou pasivo. Que ciclo de traballo pode manexar realmente. Os provedores que coñecen os seus produtos dan respostas directas. A evasión suxire limitacións técnicas que non queren discutir ou simplemente non saber o suficiente sobre os seus propios produtos.
Obtén referencias de operacións similares. Un provedor con bos resultados en almacéns ambiente-quenda única pode ter ningunha experiencia relevante para unha aplicación de conxelador de tres-quendas. Os desafíos técnicos son o suficientemente diferentes como para que o historial nun segmento non se transfira.
Durante a avaliación, executa os cálculos do TCO cos teus números reais. Os provedores modelan supostos favorables. Use os seus custos reais de electricidade, as súas taxas de traballo de mantemento, o uso dos seus equipos.
Mira a solución de contrapeso. Os paquetes de litio pesan moito menos que o chumbo-ácido que substitúen. Un litio de 48 V podería ter 600 libras onde o chumbo-ácido supera as 2.000. Esa diferenza de peso afecta a estabilidade da carretilla elevadora. Os bos provedores inclúen o lastre na súa proposta. Outros déixao como un custo oculto ou unha brecha de seguridade que descobres despois da instalación.
Lea atentamente os termos da garantía. As garantías estándar adoitan excluír aplicacións de temperaturas extremas, operacións de ciclo alto- ou instalacións realizadas por calquera persoa que non sexa técnicos autorizados. Unha garantía que non se aplique ao modo en que realmente funciona non vale para nada, independentemente do que diga no papel.
Como abordamos isto en Polinovel
A enxeñería avalía as aplicacións antes de citar nada. Leva máis tempo que tirar do produto estándar. Evita os desajustes de especificacións que xeran reclamacións de garantía e reclamacións dos clientes.
Comezamos cos datos operativos. Patróns de quendas, modelos de equipamento, infraestrutura de carga, condicións ambientais. Modele o rendemento esperado en diferentes configuracións. Recoméndase en función do que o cliente di que é máis importante para eles, xa sexa o custo inicial máis baixo, a duración da batería máis longa ou a recuperación máis rápida. Esas prioridades levan a diferentes recomendacións e preferimos ter esa conversación durante a especificación que descubrir a falta de coincidencia aos dous anos de implantación.
As aplicacións complexas como o almacenamento en frío, a integración de AGV ou as conversións de flotas mixtas reciben avaliacións do sitio. O persoal técnico sae, mira a infraestrutura, observa as operacións, desenvolve especificacións que explican como funcionan as cousas en lugar de como se describen nos correos electrónicos. Esas valoracións teñen valor aínda que o cliente acabe comprando a outra persoa porque xeran documentación útil para avaliar calquera provedor.
Os produtos estándar cobren a maioría das aplicacións de manipulación de materiais. Serie FL51 para sistemas de 48 V, capacidades desde 314 Ah ata 920 Ah dependendo dos requisitos do equipo. Serie FL80 para aplicacións pesadas-de 80 V. Carro de golf, AGV, configuracións de vehículos especiais para eses segmentos.
Tratamos a especificación como un problema de enxeñería. Ás veces, iso significa dicirlles aos clientes que os nosos produtos non son axeitados para o que intentan facer. É mellor ter esa conversa por adiantado que tratar cunha instalación fallida máis tarde.
Seguintes pasos se estás avaliando opcións:
A avaliación da flota do noso equipo técnico documenta os seus parámetros operativos e o rendemento esperado dos modelos en todas as configuracións. Ofrece un documento de especificacións útil para a licitación competitiva independentemente de a quen lle compre. O prazo de execución típico é de cinco a sete días hábiles para as aplicacións estándar.
A Guía de decisión de configuración abrangue os detalles da especificación que separan as conversións exitosas das instalacións problemáticas. Inclúe a lista de verificación de adquisición anterior máis modelos de modelado de TCO.
As preguntas técnicas sobre aplicacións específicas ou modelos de equipos van directamente á enxeñería.
